Charpente

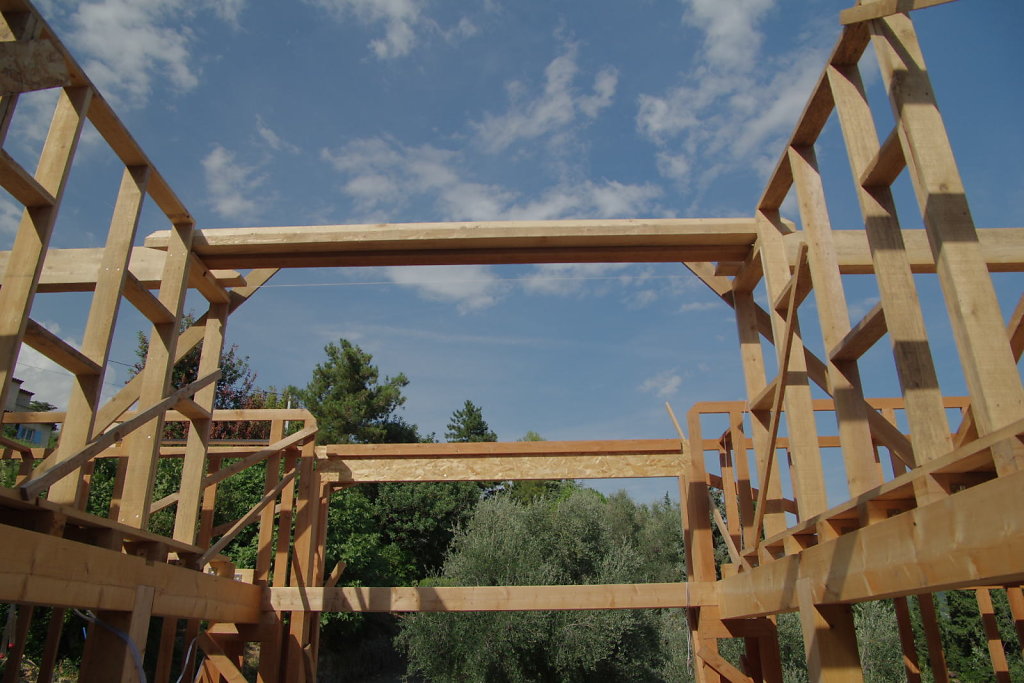

Clairement une des étapes les plus physiques jusque là. Nous avons 5 rangées de poutres de 14x28 à monter, divisées en 3 morceaux de 4.5m chacun. Chaque morceau représente environ 100kg. Les chevrons au-dessus sont en 7x15, 25 kg chacun. Ces dimensions élevées sont liées au fait que nous avons 90cm de débord de toit.

  1. 16 Aug 2018

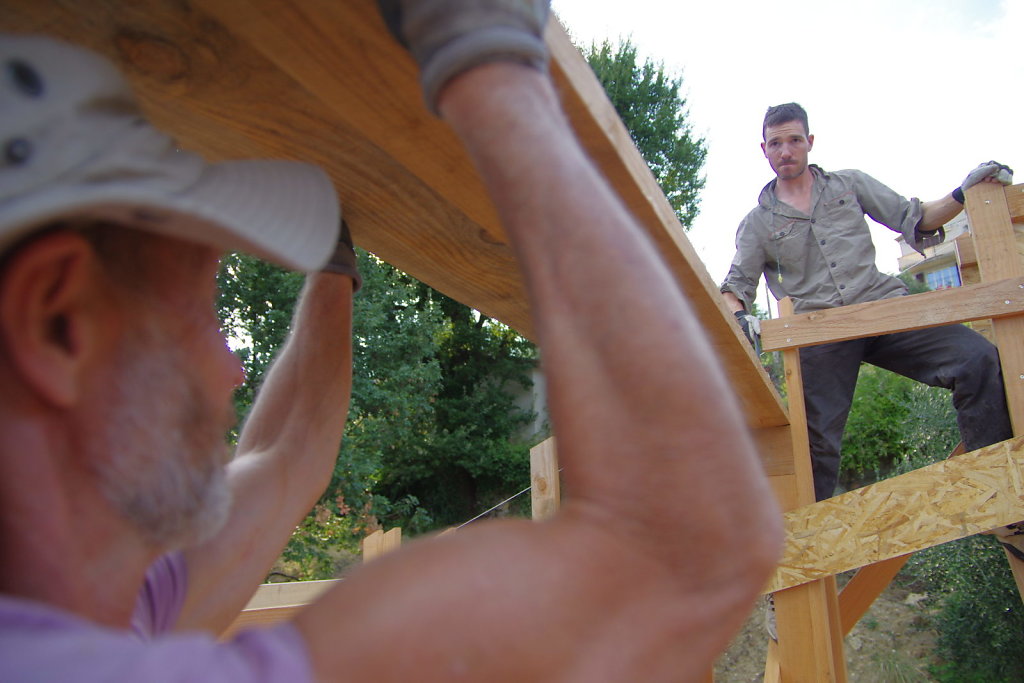

    C'est parti pour les premiers bouts de pannes; Après quelques essais plus ou moins fructueux, on retient une solution : d'un côté un palan, de l'autre une corde avec poulie bloquante.

  2. 16 Aug 2018

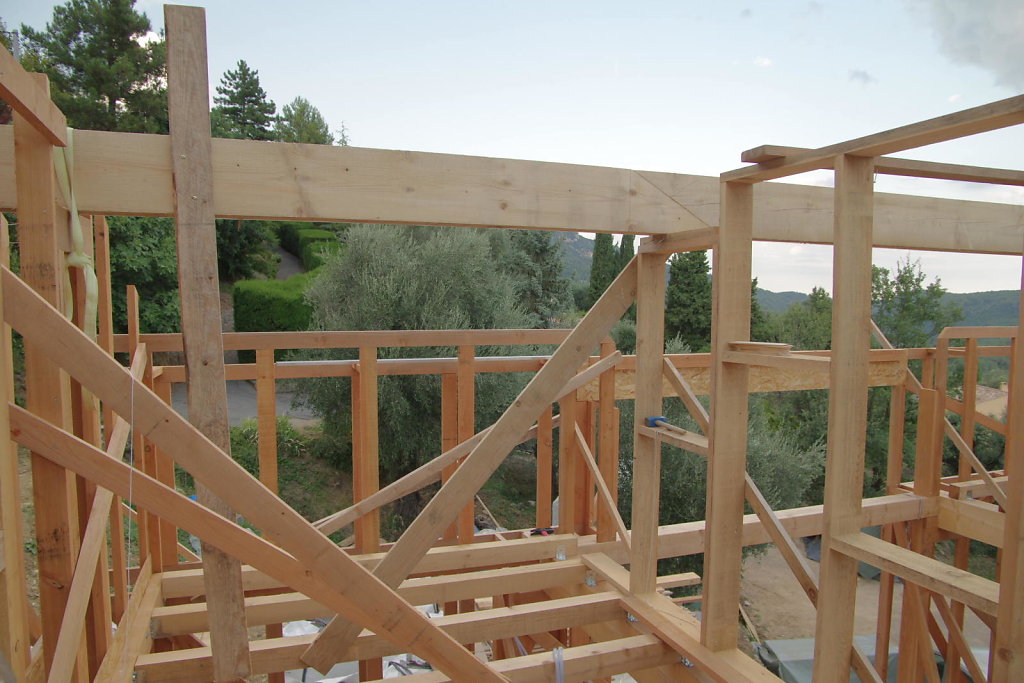

    Une fois la poutre montée, au milieu de la pièce, on la glisse sur un "pont" provisoire pour l'emmener à sa place.

  3. 16 Aug 2018

    Puis on la déplace jusqu'à sa position finale.

  4. 16 Aug 2018

    Pause entre deux marches. Il faut des bons appuis pour lever un côté d'une poutre de 100kg.

  5. 16 Aug 2018

    Idem de l'autre côté.

  6. 16 Aug 2018

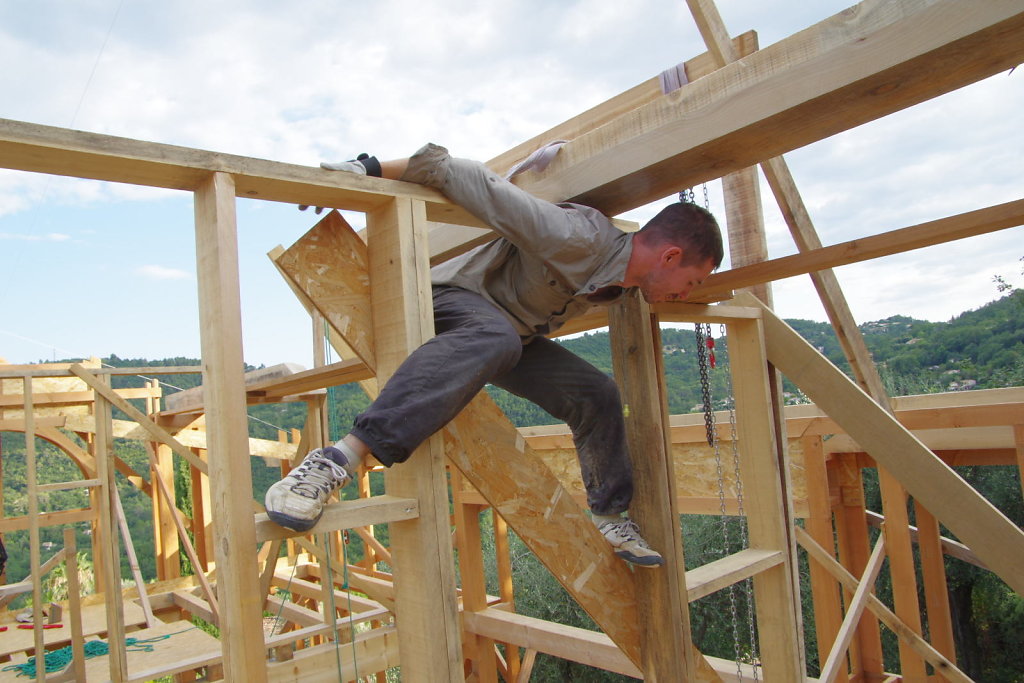

    Le même chemin qu'à l'aller s'avère compliqué une fois la poutre en place ...

  7. 16 Aug 2018

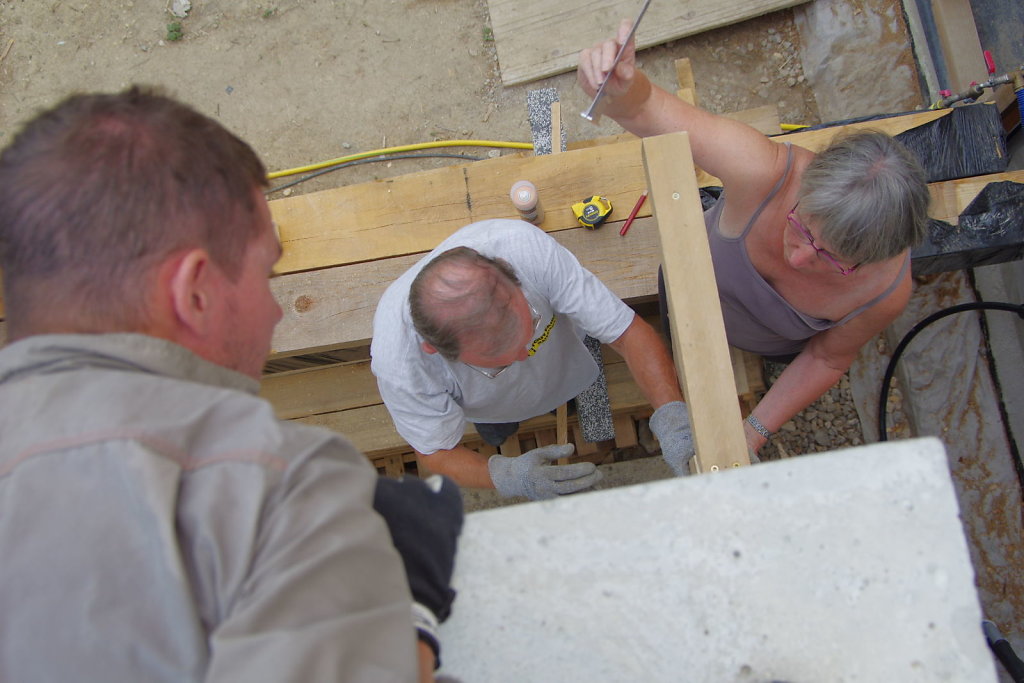

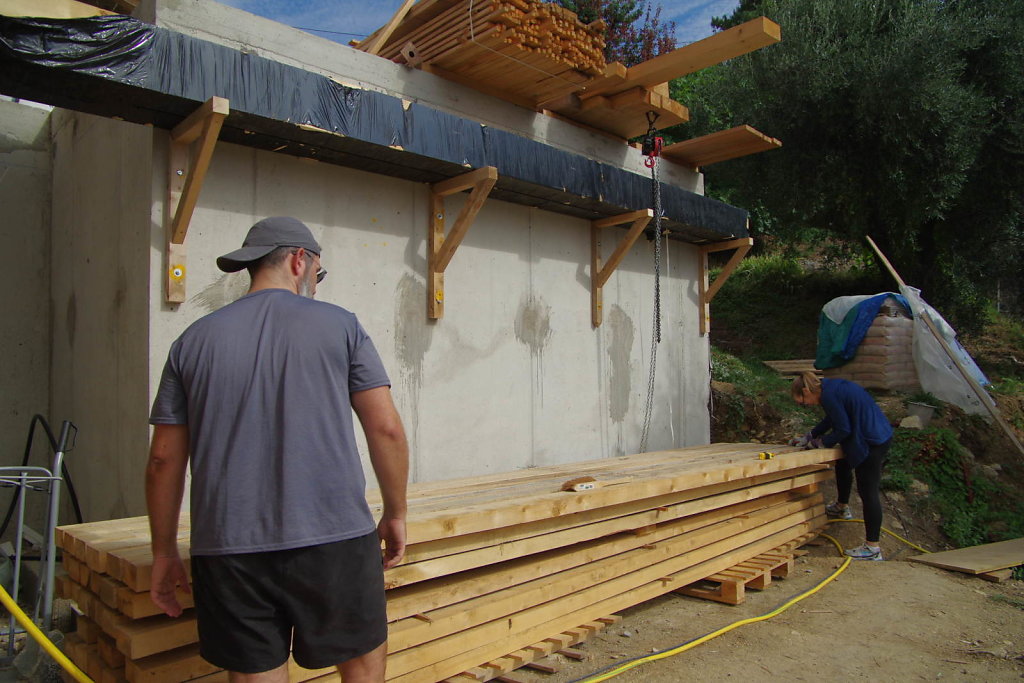

    Pendant ce temps, Papa et maman s'occupent de préparer des équerres pour stocker des restes de découpe. 2 x 6 m de contre-collé ...

  8. 16 Aug 2018

    Le contre-maître n'est jamais loin ...

  9. 17 Aug 2018

    Jérem et Mirela sont venu filer un coup de main pour tracer et déplacer les chevrons ainsi libérés ... (délivrés !!!)

  10. 17 Aug 2018

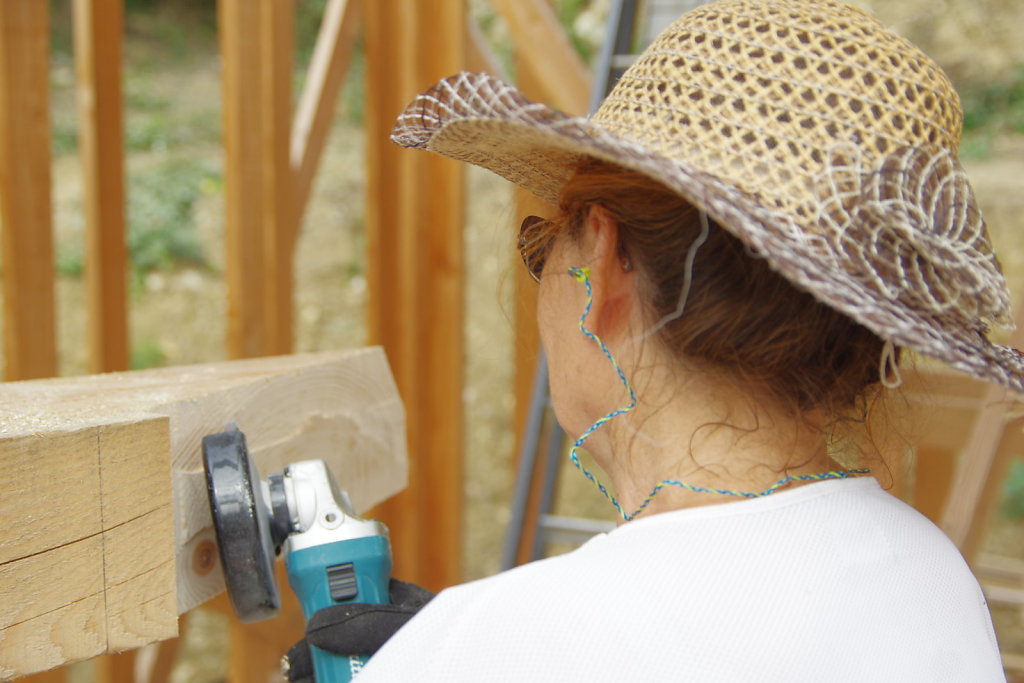

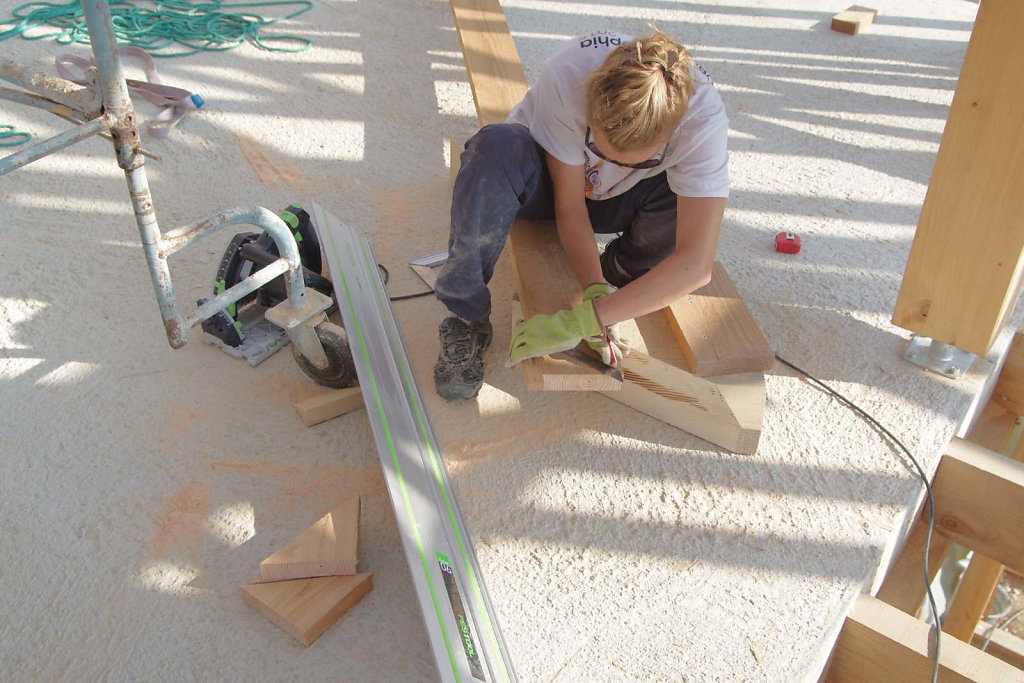

    Tatjana ponce les coupes en sifflets des pannes.

  11. 17 Aug 2018

    Préparation de la coupe du chanfrein pour les pannes d'aplomb.

  12. 17 Aug 2018

    Et découpe à 23° ! Content d'avoir une lame de 230 mm.

  13. 17 Aug 2018

    Petit coup de tronçonneuse sur les bouts de pannes, pour les rendre plus élégantes !

  14. 17 Aug 2018

    Allez, suivante.

  15. 17 Aug 2018

    En tirant d'un côté ou de l'autre avec de l'angle, on arrive à faire passer une poutre de 4,5m dans un trou de 3,5m.

  16. 17 Aug 2018

    C'est laquelle la prochaine ?

  17. 17 Aug 2018

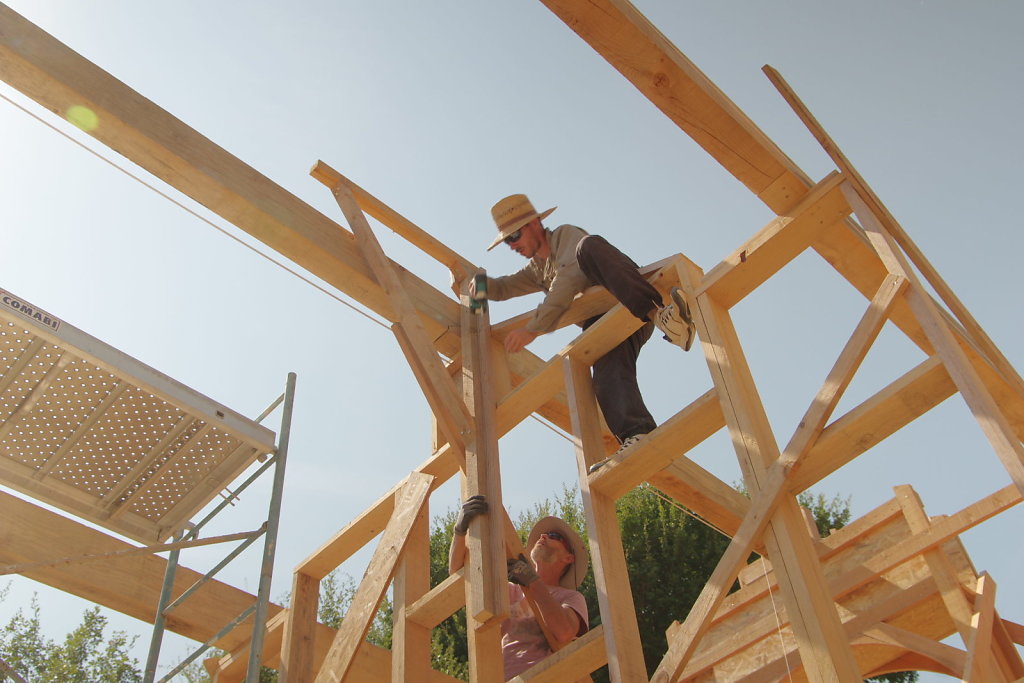

    Première rangée de panne intermédiaire en place..On a dû lui visser une semelle pour la faire glisser entre les murs car elle est très courte.

  18. 17 Aug 2018

    La rangée entière en place.

  19. 17 Aug 2018

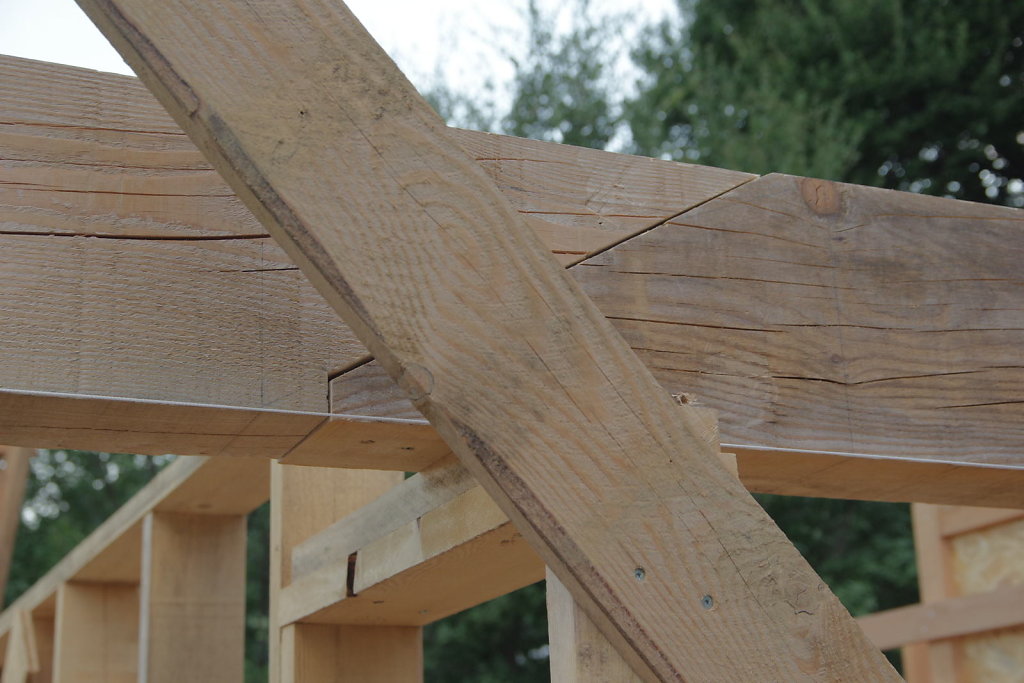

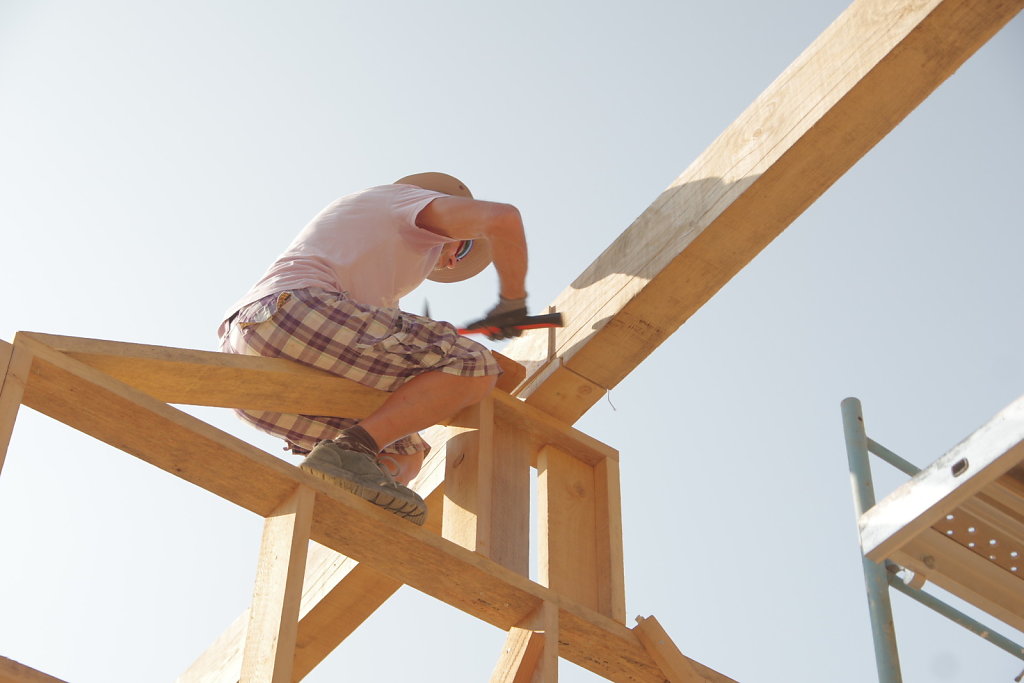

    Le sifflet, qui s'ajuste bien d'un côté.

  20. 17 Aug 2018

    Un peu moins bien de l'autre, mais ça reste honorable.

  21. 17 Aug 2018

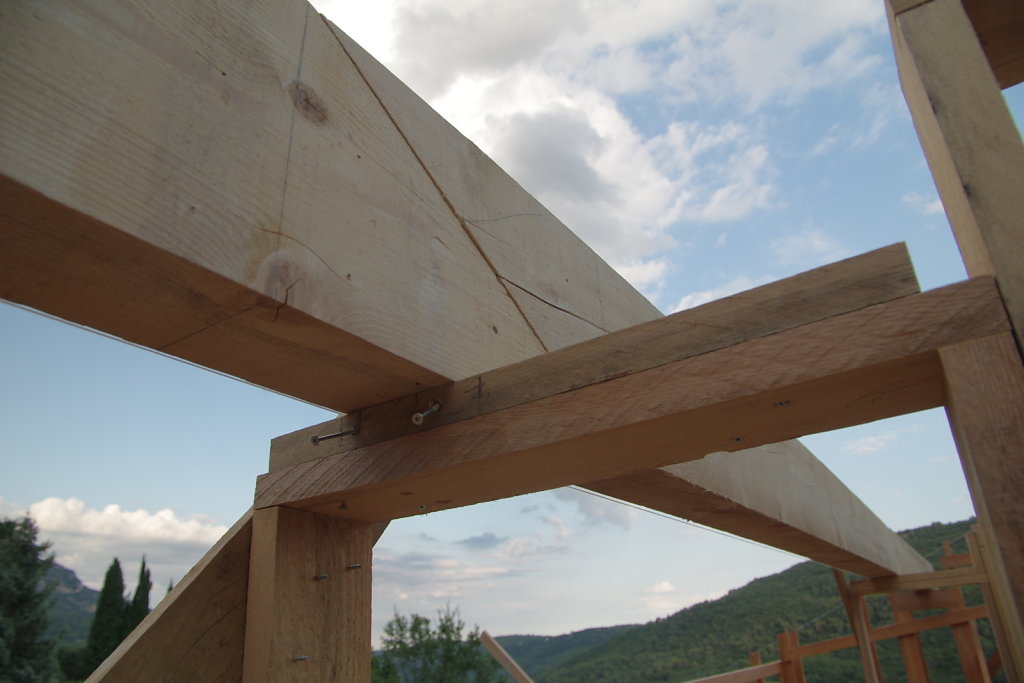

    En bout de rangée, une équerre métallique pour solidariser la panne à sa colonne d'appui.

  22. 18 Aug 2018

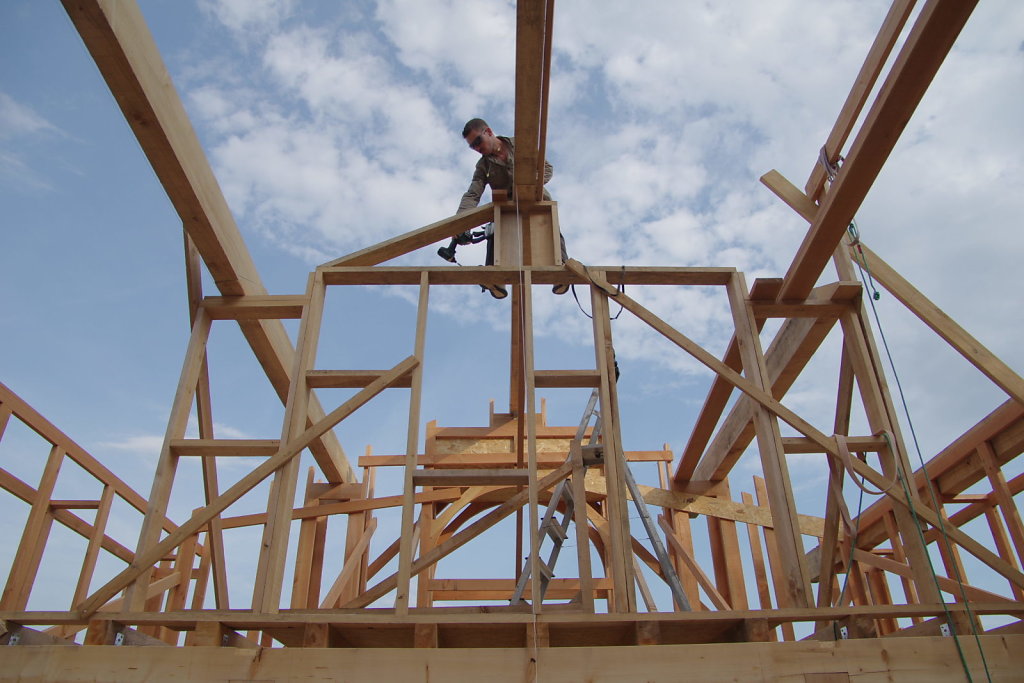

    Le lendemain, dernier bout de la faîtière ! Il nous faut en gros une journée pour préparer et poser une rangée.

  23. 18 Aug 2018

    L'arrêt de sifflet est trop serré, on l'ouvre un peu à la disqueuse.

  24. 18 Aug 2018

    Pas la plus confortable des positions pour disquer ...

  25. 18 Aug 2018

    Allez, on vissouille.

  26. 18 Aug 2018

    Chacun son sifflet.

  27. 18 Aug 2018

    En duo.

  28. 18 Aug 2018

    C'est chouette de voir de toit apparaître.

  29. 19 Aug 2018

    Le portique de levage vu de loin. Nous avons trouvé moins compliqué de déplacer les poutres que de reconstruire un nouveau portique pour chaque rangée.

  30. 19 Aug 2018

    Aligné ou pas alors, ces trois bouts ?

  31. 19 Aug 2018

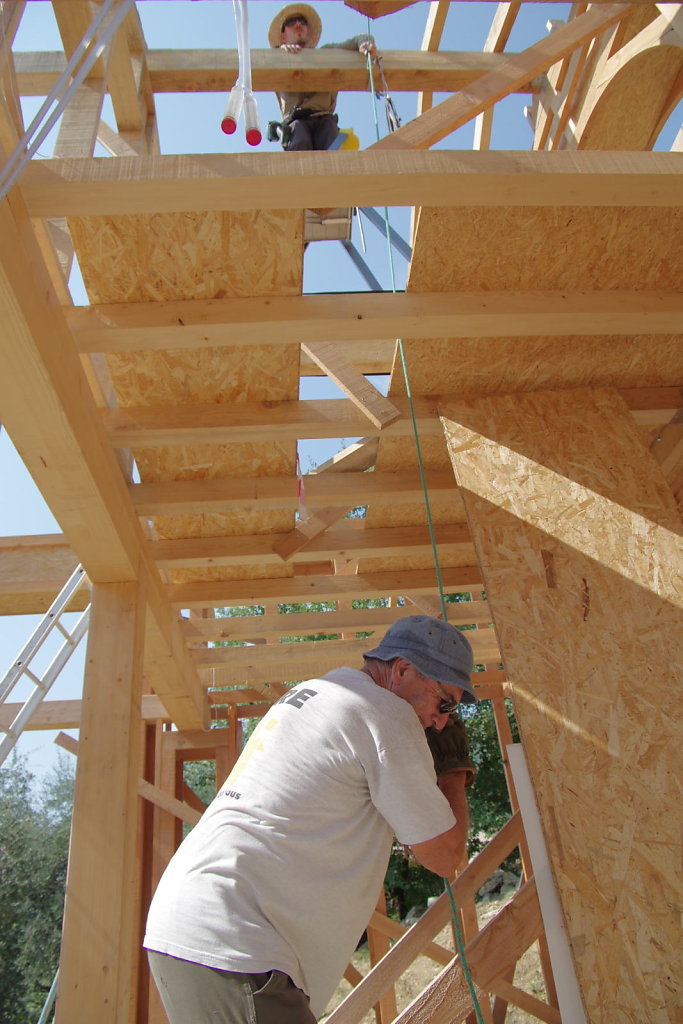

    Intermédiaires et faîtière, c'est bon. Reste une rangée de sablière. On démonte le portique.

  32. 21 Aug 2018

    Ca y est, toutes y sont. Boulot très très physique ! Les réveils ont été très douloureux pendant ces quelques 6 jours de levage ...

  33. 21 Aug 2018

    On continue avec les chevrons. Guide de découpe pour les 40 chevrons à couper.

  34. 21 Aug 2018

    On commence par monter une potence pour lever tous les chevrons au même endroit, et les déplacer.

  35. 21 Aug 2018

    Assemblage de l'échafaudage pour travailler sous la faîtière.

  36. 21 Aug 2018

    Levage de la première paire de chevrons. Pas convaincu de la technique.

  37. 21 Aug 2018

    Pendant ce temps, papy badigeonne les poutres contre les xylophages.

  38. 22 Aug 2018

    Au final, un seul chevrons posé hier. Changement de plan aujourd'hui : plus de potence, mais une sangle mobile autour de la faîtière pour lever à la poulie chaque chevron à sa place définitive.

  39. 22 Aug 2018

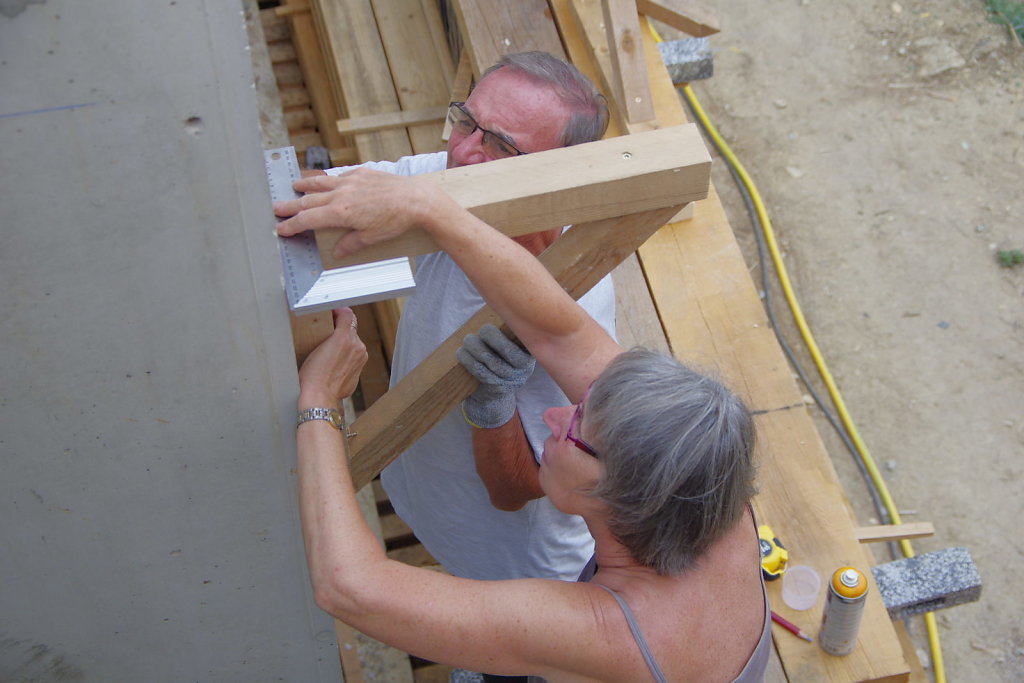

    Petit travail préparatif du matin : Viktor renforce les liaisons en sifflet avec un bout d'OSB 9 cloué en 4 x 50.

  40. 22 Aug 2018

    Irina découpe des échantignoles pour les colonnes d'appui.

  41. 22 Aug 2018

    C'est parti pour du levage en famille. Objectif : 10 min par chevron !

  42. 22 Aug 2018

    Ca découpe encore et toujours.

  43. 22 Aug 2018

    Puis étape badigeon, et enfin sanglage.

  44. 22 Aug 2018

    Synchro pour tirer, synchro.

  45. 22 Aug 2018

    A la pause midi, déjà un tiers de monté. C'est prometteur.

  46. 22 Aug 2018

    C'est bon l'ombre.

  47. 22 Aug 2018

    Pendant que Viktor tient le chevron de gauche en bas, j'utilise une pédale sur une sangle en tension autour du chevron pour le maintenir en place.

  48. 22 Aug 2018

    L'organisation vue d'en haut. Un poste pour chacun et chacun à son poste.

  49. 23 Aug 2018

    Une journée à 6 pour monter et poser 40 chevrons

  50. 24 Aug 2018

    Rabotage des lisses hautes de pignons pour les mettre à la hauteur des chevrons.

  51. 24 Aug 2018

    Il neige sur toute la maison.

  52. 24 Aug 2018

    Pendant que les uns finissent le toit, les autres préparent l'étape isolation. Ici les banches sont bâchés pour faciliter le coulage du mortier. Et ornementées pour l'originalité.

  53. 25 Aug 2018

    Chevrons fixés, entretoises de sablière posées,on est prêt pour la volige !

  54. 25 Aug 2018

    Démarrage difficile à la coupe, mais une fois parti, ça dépote. Le débord de toit à 6m du sol nécessite un assurage ...

  55. 25 Aug 2018

    Plus on grimpe, plus il est compliqué de monter le bois ... La chaîne humaine de rigueur.

  56. 25 Aug 2018

    Sur 5 m de hauteur.

  57. 25 Aug 2018

    Pendant ce temps à la coupe, on envoie des rangées de 7, direct sur le tas.

  58. 25 Aug 2018

    Fin d'après-midi, on a déjà une moitié de toit ! La maison prend enfin une forme de maison :)

  59. 26 Aug 2018

    Quelques détails. avant de couvrir : les entretoises de chevrons au niveau de la sablière sont coupées dans les 4x16 de douglas, posées clouées à la pente du toit et rabotées à la hauteur des chevrons.

  60. 26 Aug 2018

    Un chevron sert de lisse haute (ossature intérieure)

  61. 26 Aug 2018

    L'autre lisse haute a la même hauteur que les chevrons (15cm), mais ne porte pas de charge.

  62. 26 Aug 2018

    Elle s'arrête à l'entretoise de chevrons.

  63. 26 Aug 2018

    Par contre, vu les décalages que cela nous implique pour les entraxes de chevrons en bout de toiture, on utilise la lisse haute extérieure pour faire reposer les joints de volige. Afin d'éviter trop de chutes ...

  64. 26 Aug 2018

    C'est reparti pour le clouage, avec du renfort sur le toit, ça va plus vite !

  65. 26 Aug 2018

    Dernière vis de l'angle sud-ouest. Y'a du gaz dessous ...

  66. 26 Aug 2018

    Fin de la journée imposée par la pénurie de volige. On avait vu un peu juste ... Ça suffira pour offrir une ouverture provisoire. On va pouvoir attaquer la paille !
